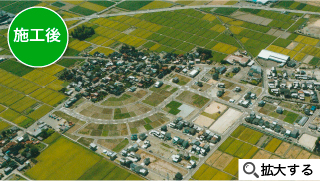

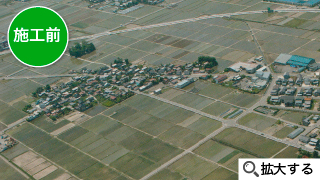

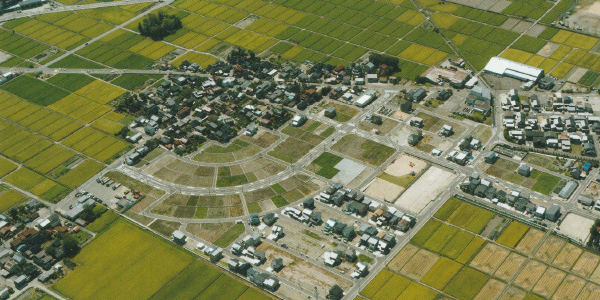

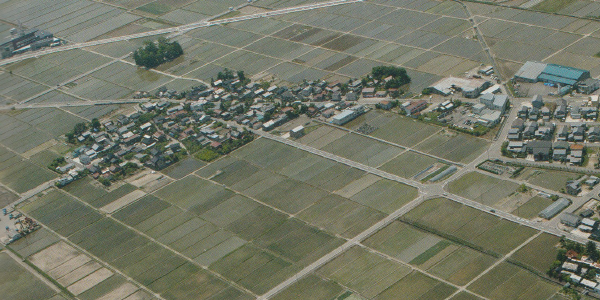

HOME >> 施工実績 >> 菜の花ニュータウン(白山市三浦・幸明町)

菜の花ニュータウン(白山市三浦・幸明町)

菜の花ニュータウン

事業計画総括表

【土地利用計画】

種目 施工前 施工後
地積(㎡) 割合(%) 筆数 地積(㎡) 割合(%) 筆頭



道路 9,147.53 8.12 53 25,471.50 22.62 29
水路 6,440.95 5.72 4 1,752.10 1.56 19
河川 - - - 4,578.01 4.06 2
公園 - - - 3,411.16 3.03 1
その他 - - - 115.37 0.10 6
15,588.48 13.84 57 35,328.14 31.37 57

民有地 93,492.74 83.03 173 50,370.60 44.73 229
公有地 3,180.00 2.82 15 3,180.00 2.82 5
96,672.74 85.85 188 53,550.60 47.55 234
保留地 - - - 23,731.38 21.08 144
測量増(△減) 348.90 0.31 - - - -
合計 112,610.12 100.00 245 112,610.12 100.00 435

【減歩率】

減歩率 公共 20.35%
保留地 24.46%

【事業費内訳】

収入(千円) 支出(千円)
白山市助成金 178,950 工事費 1,354,937
保留地処分金 1,346,750 補償費 11,518
その他 300 借入金利子 19,133
- - 事務費 140,412
合計 1,526,000 合計 1,526,000

役員名

理事長 相川 貞重
副理事長 井村 進、松本 好孝
総括理事 西村 幸男
工事担当理事 井村 正明
会計担当理事 井村 幸次
庶務担当理事 寺井 勝之
監事 津田 芳男、大田 弘之

組合員名


関係業者名

関係官公庁 国土交通省、石川県、白山市
松任土地改良区、手取川七ヶ用水土地改良区
事業協力者 調査・設計・測量関係 株式会社 北陸開発設計
工事関連 東洋建設株式会社、株式会社イケザキ設備
白山建設株式会社、辰野建設工業株式会社
相川建設株式会社、株式会社アースグリーン
森造形センター株式会社
広告宣伝

株式会社伝広社、八木広告株式会社

事業経過

平成19年3月17日 三浦町 街づくり検討委員会として発足
平成20年3月23日 区画整理組合設立準備委員会と改名し発足
平成22年8月29日 区画整理事業のコンサルタント選定・決定
平成24年5月9日 埋蔵文化財の発掘調査開始
平成24年6月5日 市街化区域編入
平成24年12月4日 区画整理組合設立認可
平成24年12月24日 白山市 三浦・幸明町土地区画整理組合設立
平成25年3月1日 埋蔵文化財発掘調査完了
平成25年3月29日 仮換地指定
平成25年6月27日 区画整理事業 起工式
平成25年7月9日 区域内の用途地域決定
平成25年10月31日 保留地の販売を開始
平成26年3月3日 区画整理地で最初の住宅が完成
平成26年10月31日 区画整理地へ最初の方が入居される
平成27年3月31日 区画整理事業の工事完了
平成28年7月1日 幹線道路の通行開始
平成29年7月26日 町名変更申請ー三浦町、幸明町→菜の花町
平成29年9月27日 事業計画変更認可(第1回)
平成29年10月7日

新町内会設立準備委員会の開催

平成30年1月19日 換地処分公告
平成30年1月20日 菜の花一丁目 同二丁目、同三丁目が新町名として発効
平成30年2月4日 菜の花町内会 設立
平成30年7月15日 完工式
